Montering af varmepumpe: fra besøg til indregulering

Montering af en luft til vand-varmepumpe omfatter planlægning, fundament, rør, el og indregulering. Vores illustration viser 10 trin; den konkrete rækkefølge og tidsplan skal aftales for dit hus.

Montering af en luft til vand-varmepumpe omfatter planlægning, fundament, rør, el og indregulering. Vores illustration viser 10 trin; den konkrete rækkefølge og tidsplan skal aftales for dit hus. Bed om en samlet arbejdsbeskrivelse og en navngiven ansvarlig for afleveringen før du bestiller.

Kort fortalt

  • Start med huset. Få varmebehov, radiatorer, plads og elinstallation gennemgået inden modellen vælges.
  • Fordel ansvaret. Bed om navnene på virksomhederne bag el, vand og eventuelt kølemiddelarbejde.
  • Vent på tilsagn. Søger du Varmepumpepuljen, må du ikke indgå en bindende leverandøraftale eller begynde projektet før tilsagnet.
  • Få en dokumenteret aflevering. Bygningsreglementet kræver funktionsafprøvning og en drifts- og vedligeholdelsesmanual før ibrugtagning.

Hvad skal være afklaret før montering?

En luft til vand-varmepumpe skal kobles til vandbårne radiatorer eller gulvvarme. Har huset direkte elradiatorer, er etablering af et vandbåret anlæg en ekstra opgave. Få derfor tilbuddet til at beskrive hele løsningen i huset, ikke kun leveringen af inde- og udedelen.

Find tidligere forbrugsoplysninger, plantegninger og oplysninger om efterisolering frem til besøget. Fortæl også om kolde rum, om brændeovnen bruges meget, og om I vil ændre boligens størrelse. Bed installatøren skrive forudsætningerne ind i beregningen. Så kan du se om løsningen tager udgangspunkt i huset som det er, eller i en planlagt renovering.

Få dokumenteret husets varmebehov og radiatorernes eller gulvvarmens kapacitet ved de planlagte vandtemperaturer. Gulvarealet alene er ikke en dimensionering. Spørg desuden hvordan anlægget skal levere varmt brugsvand når familien bruger flere tappesteder. En stor beholder på tegningen er ikke i sig selv en forklaring på løsningen. Beregningen af varmepumpens størrelse har sin egen guide.

Lav gerne en skitse sammen med installatøren: udedel, indedel, beholder, rør, kabler og adgang til service. Bed om mål frem for et kryds ved husmuren. Notér dørbredder og adgangsvejen gennem huset, og spørg hvem der tager stilling til løft og transport. Aftal også hvem der lukker og færdiggør gennemføringerne når installationen er på plads.

Hvem må installere varmepumpen?

Der er ikke én generel godkendelse som automatisk dækker alle opgaver. Nye faste elektriske installationer og ændringer i eksisterende installationer skal udføres af en autoriseret elinstallatørvirksomhed. Selve den faste tilslutning af varmepumpen må også udføres af en virksomhed der erhvervsmæssigt producerer eller servicerer varmepumper. Det er den sondring Sikkerhedsstyrelsen beskriver.

Brugsvandstilslutningen hører under de relevante VVS-autorisationskrav. Et lukket radiatoranlæg er ikke det samme som husets drikkevandsinstallation. Lad derfor arbejdsbeskrivelsen skelne mellem tilslutning af varme, brugsvand og afløb frem for blot at skrive »VVS inkluderet«.

OpgaveDet bør fremgå af aftalen
Eltavle, kabler og beskyttelseNavn på den autoriserede elinstallatørvirksomhed og arbejdets omfang
Brugsvand og relevante afløbHvem der udfører de autorisationskrævende dele
KølemiddelkredsAnlægstype, kølemiddel og den udførende virksomheds kompetence til opgaven
Fundament og gennemføringerHvem der udfører, kontrollerer og færdiggør arbejdet
IdriftsættelseHvem der indregulerer, afprøver og afleverer dokumentationen

Ved arbejde på kølemiddelkredsen skal du bruge fagfolk med de nødvendige kvalifikationer til netop kølemidlet og opgaven. En lukket monoblok er ikke en generel tilladelse til selv at udføre el- eller vandinstallationer. Bed hovedleverandøren forklare hvilke dele eventuelle underleverandører står for, og hvor du skal henvende dig hvis arbejdet ikke hænger sammen.

VE-godkendelsesordningen blev nedlagt 1. juli 2025. VE-godkendelse er ikke længere et krav for at få tilskud fra Varmepumpepuljen; kravene til autorisationskrævende arbejde består. Et gammelt VE-logo erstatter derfor ikke kontrollen af de virksomheder der skal udføre arbejdet.

Hvornår må du bestille og gå i gang?

Hvis du vil søge Varmepumpepuljen, skal du afklare betingelserne inden en bindende aftale. Du kan ikke få tilskud hvis du allerede er begyndt at købe eller installere varmepumpen eller har indgået en bindende leverandøraftale. Vent på tilsagnet før projektet sættes i gang. En kvittering for ansøgningen er ikke et tilsagn.

Brug forberedelsen til at få løsningsforslag og afklare arbejdets omfang. Bed leverandøren gøre det tydeligt hvornår du bliver bundet af aftalen. Bed leverandøren bekræfte skriftligt om forslaget er uforpligtende mens du afventer tilsagn. De konkrete betingelser og ansøgningsrækkefølgen står i guiden om tilskud til varmepumpe.

Før den endelige bestilling bør du have én samlet liste over inkluderet arbejde og undtagelser. Spørg især til eltavle, fundament, kondensafløb, beholdere, radiatorændringer og bortskaffelse. Få ekstraarbejde aftalt skriftligt med pris og betydning for tidsplanen. Brug guiden til at sammenligne varmepumpetilbud hvis tilbuddene beskriver forskellige løsninger.

Hvordan foregår installationen i praksis?

Illustrationen viser vores forenklede forløb i et hus hvor et fyr erstattes af en luft til vand-varmepumpe. De 10 trin er en forklaring af arbejdet, ikke en tidsplan eller en opskrift på selv at installere anlægget. Fundament og andre forberedelser kan eksempelvis være færdige før det gamle fyr kobles fra; aftal rækkefølgen for din bolig.

Installation i 10 trin

Trin 1 af 10

  1. Snit gennem et hus i to etager med radiatorer; det gamle fyr og varmtvandsbeholderen står i bryggerset, og en radiator bliver målt

    Gennemgang af huset

    Installatøren gennemgår rum, radiatorer og eltavle til varmetabsberegningen mens det gamle fyr stadig kører.

  2. Samme hus med svage omrids af fyret og beholderen; en pil viser at de fjernes

    Det gamle fyr fjernes

    Det gamle fyr og varmtvandsbeholderen kobles fra og bæres ud.

  3. To stribefundamenter på grus ved huset med en grusfyldt fordybning under; bryggerset er tomt

    Fundament

    Ved huset etableres et fast underlag til udedelen.

  4. Udedelen står på fundamentet ved huset

    Udedel

    Udedelen sættes på fundamentet.

  5. Kernebor i bryggerset; røde og blå rør går fra udedelen gennem væggen

    Gennemføring i væggen

    Et hul bores gennem ydervæggen til rør og kabel mellem inde- og udedel.

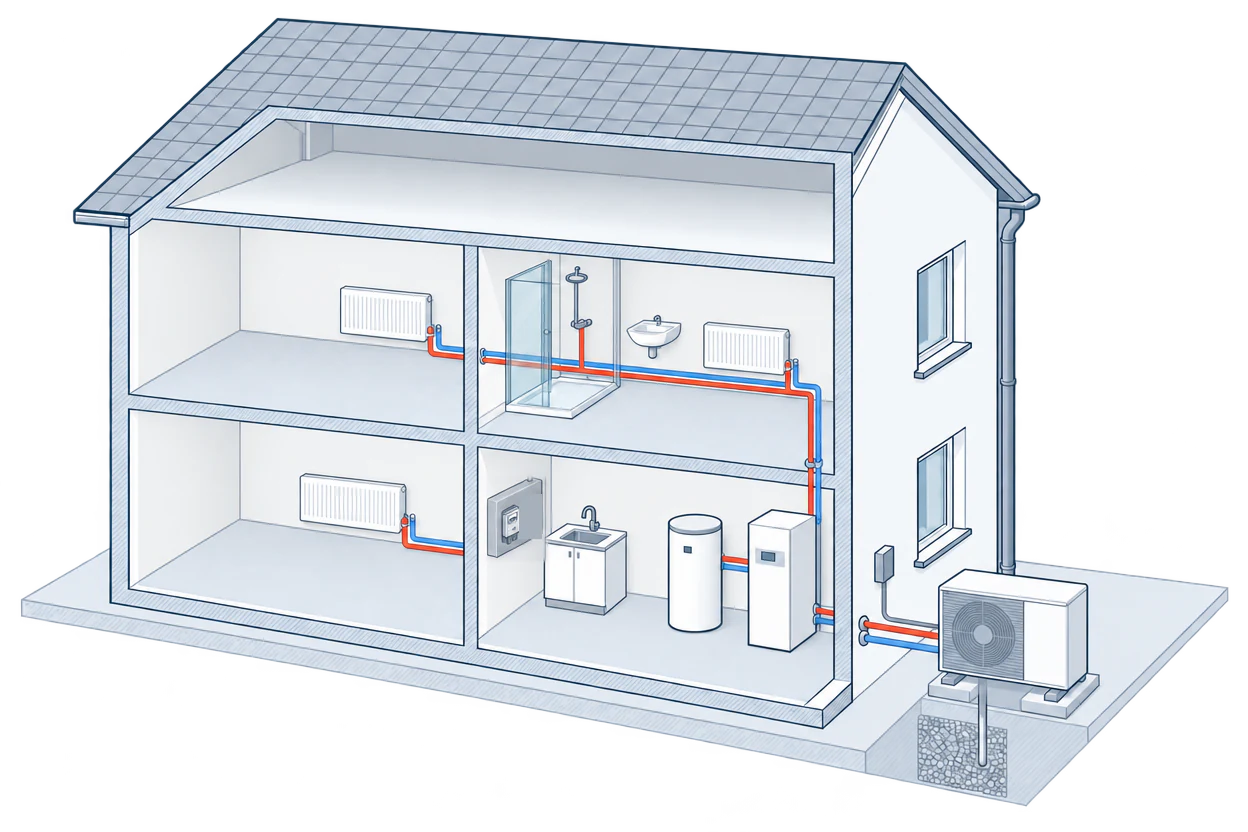

  6. Indedel og varmtvandsbeholder står i bryggerset og er forbundet med rørene fra udedelen

    Indedel og beholder

    Indedelen og varmtvandsbeholderen placeres hvor det gamle fyr stod.

  7. Røde og blå rør forbinder indedel, beholder og husets radiatorrør

    Rørtilslutning

    Indedelen kobles til husets radiatorrør, og beholderen til koldt og varmt brugsvand.

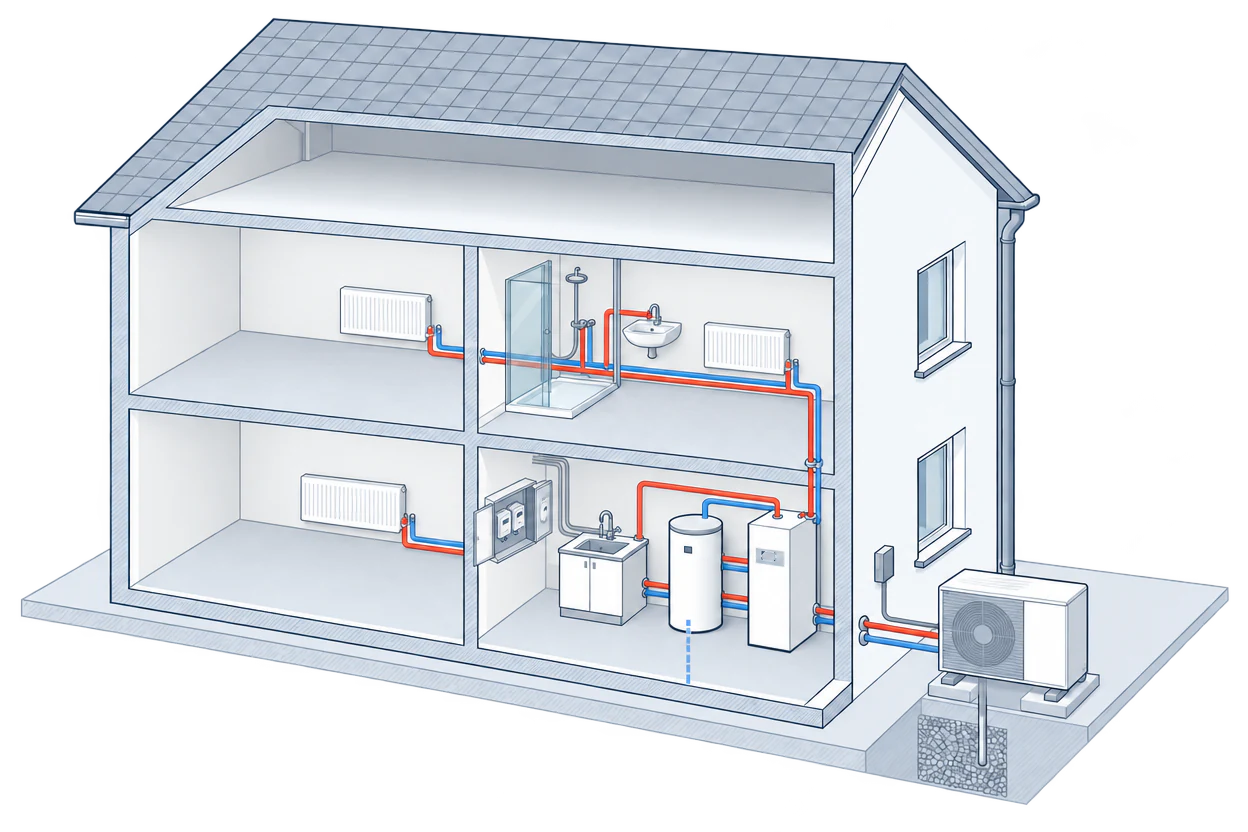

  8. Tysk målertavle med ekstra udstyr og kabler til inde- og udedel; tegningen viser ikke en dansk tavleløsning

    Eltilslutning

    Elinstallatøren tilslutter inde- og udedel og tilpasser eltavlen til anlægget.

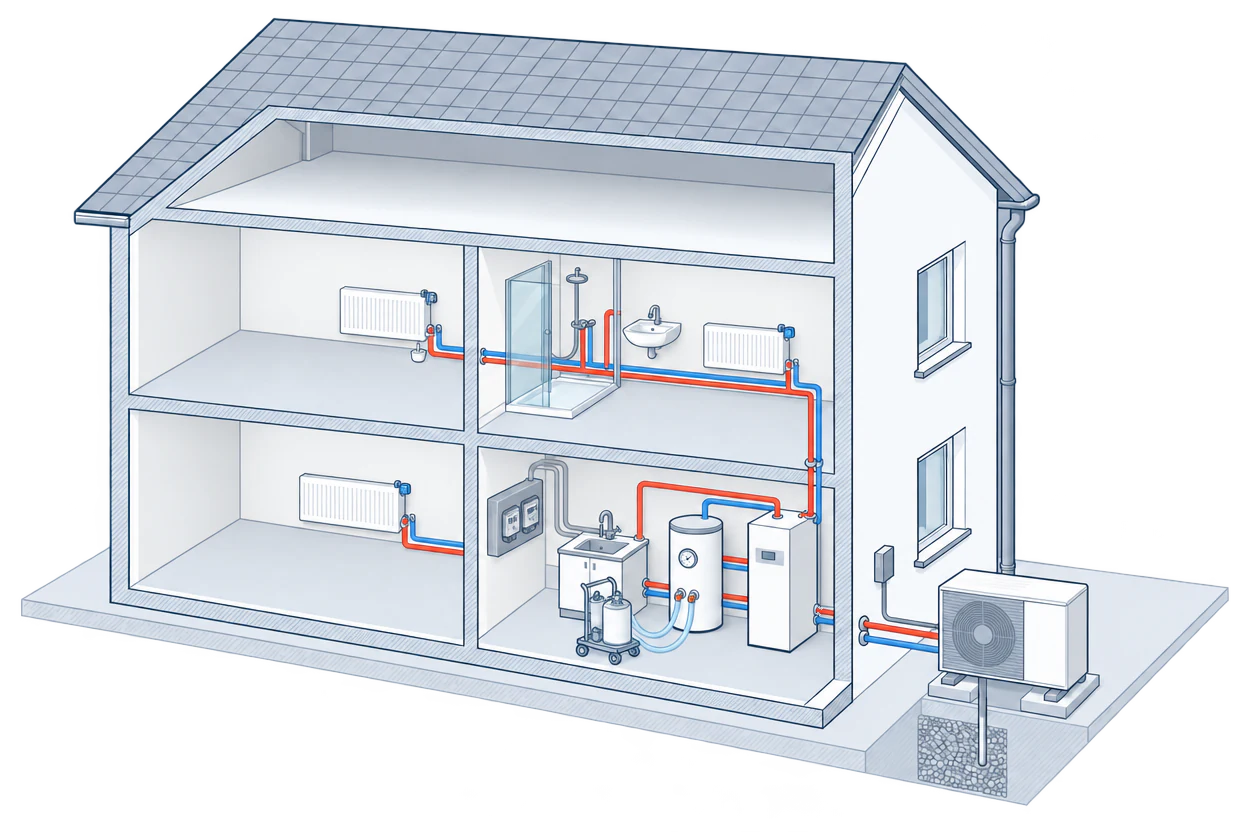

  9. Påfyldningsudstyr med slanger ved beholderen og ventiler på radiatorerne

    Påfyldning og indregulering

    Anlægget fyldes og udluftes, og vandmængderne indreguleres ved radiatorventilerne.

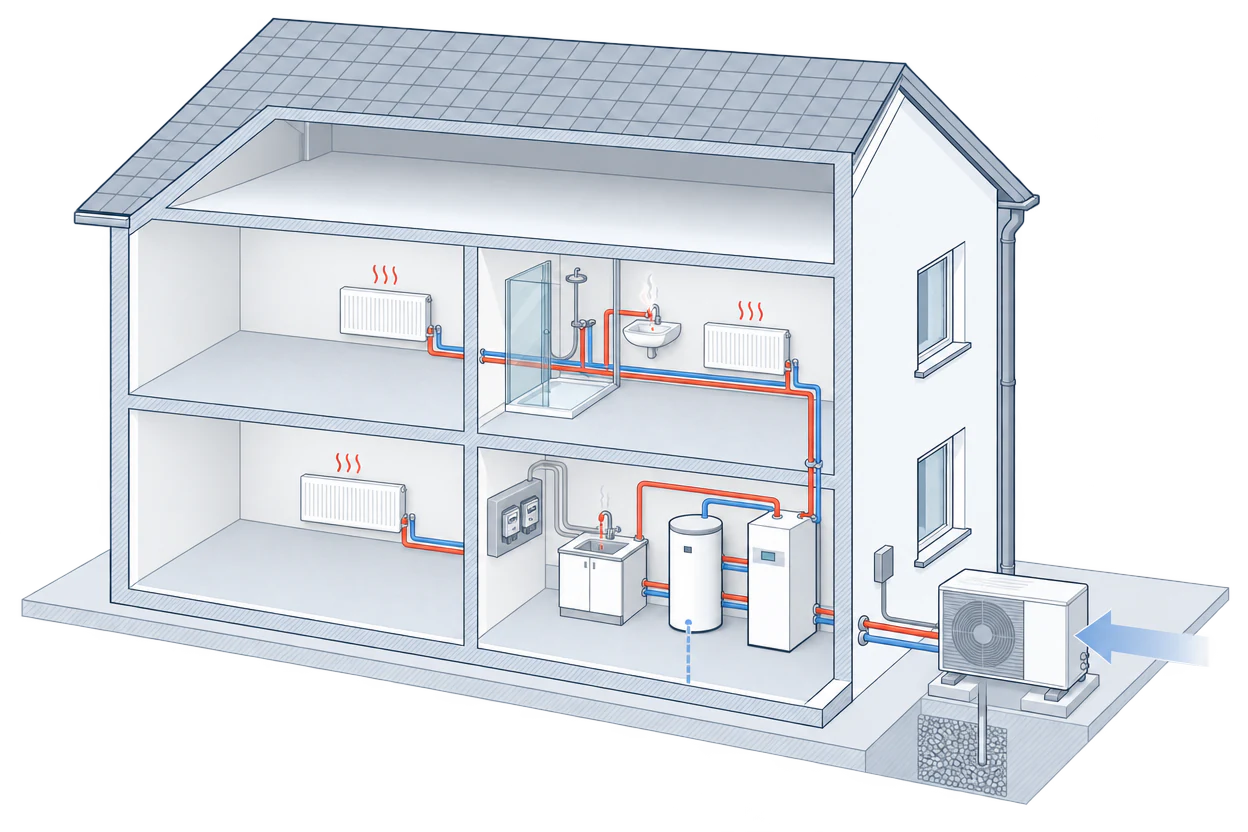

  10. Det færdige anlæg i drift: varme stiger fra radiatorerne, og luft strømmer ind i udedelen

    Idriftsættelse

    Varmekurven indstilles, varmepumpen sættes i drift, og radiatorer og brugsvand varmes op.

Forenklet forløb i et eksempelhus. Installatøren afgør efter gennemgangen hvilke trin dit hus kræver. Tegningen af eltavlen i trin 8 er tysk og viser ikke en dansk tavleløsning.

Tegningen af eltavlen i trin 8 er tysk og viser ikke en dansk tavleløsning. Den konkrete eltavle og beskyttelse skal projekteres til installationen i dit hus.

FaseHvad du skal aftale eller modtage
Gennemgang og projekteringBeregning, modelvalg, placering og arbejdsbeskrivelse
KlargøringPlan for adgang, fundament, gennemføringer og afbrydelse af varme
MonteringUdedel, indedel, beholder og tilslutninger efter fabrikantens anvisninger
Indregulering og afprøvningIndstillinger, kontrol af varmefordeling og dokumenteret funktion
AfleveringGennemgang, manualer, relevante registreringer og kontakt ved fejl

Ved skift fra gas eller olie skal det gamle anlæg indgå i planen. En autoriseret VVS-installatør skal fjerne gasinstallationen. Afkobling fra gasnettet og håndtering af en olietank er særskilte opgaver som ikke bør gemmes i ordet »demontering«. Se de konkrete forløb for gasfyr og oliefyr.

Aftal et tidspunkt hvor du kan være til stede ved opstart og aflevering. Bed om at få besked hvis placering, model eller rørføring ændres undervejs. Tag billeder af installationen inden rør og gennemføringer dækkes til, og gem dem sammen med de endelige tegninger. Det giver dig et enkelt overblik over hvad der faktisk blev udført.

Hvordan forberedes fundament, rør og el?

Bed installatøren gennemgå placeringen i forhold til støj, luftstrøm, adgang og kølemiddelsikkerhed. Det er forskellige hensyn: god serviceadgang er ikke dokumentation for acceptable støjforhold. Få placeringen afklaret før fundamentet støbes. Guiden om støj og placering går i dybden med den vurdering.

Ved en varmepumpe med R290, også kaldet propan, kan der være et beskyttet område som fabrikanten fastlægger. R290 er brandfarligt. Permanente antændelseskilder som stikkontakter, afbrydere og lamper må ikke placeres i det beskyttede område. Bed om at få området markeret på installationstegningen, så en senere udendørslampe ikke placeres forkert.

Fundament og kondensafløb skal passe til modellen og stedet. Bosch beskriver eksempelvis i sin danske installationsvejledning til Compress 5800i AW 10/12 OR-T et frostsikkert afløb for kondensatet. Det er ikke dokumentation for én bestemt grusgrube eller rørdimension ved alle varmepumper. Bed om den valgte løsning på tegningen og om en forklaring på hvordan frost håndteres.

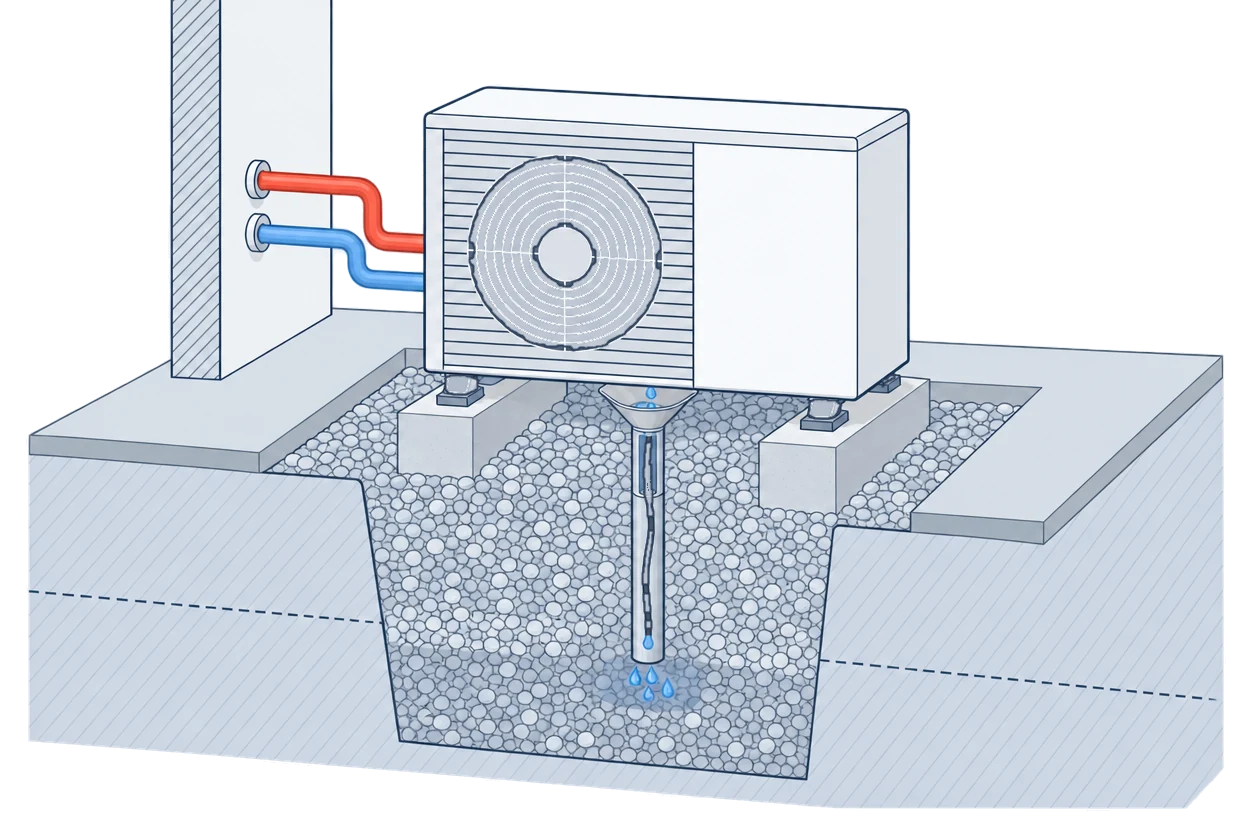

Snit under en udedel på to fundamentstriber med grus og en ledning til kondensvand nedenunder
Principtegning af fundament og kondensafledning. Dybde, materialer og afløb skal vælges til den konkrete model og grund.

Rør skal isoleres mod varmetab og kondens efter BR18. For installationen skal der også tages højde for frost, utætheder, vibrationer og adgang til vedligeholdelse. Bed installatøren forklare hvilke rør der føres udenfor, og hvordan løsningen beskyttes ved frost og strømsvigt. Skriv svaret ind i driftsvejledningen frem for at nøjes med en mundtlig forsikring.

Få elarbejdet vurderet på grundlag af den præcise kombination af varmepumpe, indedel og elpatron. Bed om at få vist hvor anlægget kan afbrydes sikkert, og hvilke oplysninger du må aflæse selv. Du skal ikke åbne tavlen eller foretage elektriske målinger for at kontrollere leverancen.

Hvor lang tid tager montering af varmepumpe?

Bed om en tidsplan for dit hus og en særskilt angivelse af perioden uden varme og varmt vand. Bestilling, forberedelse, selve montagen og aflevering er forskellige dele af projektet. En oplyst montagetid bør derfor ledsages af en liste over det arbejde der forudsættes færdigt inden montørerne kommer.

Spørg konkret om fundamentet er klar, om det gamle anlæg kan holdes i drift under forberedelsen, og om alle nødvendige komponenter er leveret. Få også aftalt hvem der koordinerer elektrikeren med VVS-arbejdet. Bed leverandøren beskrive hvad der sker hvis en faggruppe eller en del bliver forsinket, især hvis arbejdet ligger i fyringssæsonen.

Lav en aftale om midlertidig varme eller adgang til varmt vand hvis det bliver nødvendigt. Skriv hvem der bestiller løsningen, hvem der betaler, og hvornår den tages væk igen. Vi angiver ikke et fast antal montagedage: tiden skal hænge sammen med opgaverne i det konkrete tilbud.

Hvad betyder indregulering og funktionsafprøvning?

Indregulering handler om at fordele vandmængderne i varmeanlægget så rummene får den planlagte varme. Bed om at få forklaret samspillet mellem radiatorventiler, cirkulationspumpe og styring. Varmekurven bestemmer sammenhængen mellem udetemperaturen og temperaturen på det vand der sendes ud i varmeanlægget. Få startindstillingen skrevet ned, så senere ændringer kan følges.

Bygningsreglementet kræver en funktionsafprøvning før ibrugtagning. Den skal dokumentere at anlægget overholder kravene til indregulering og styring. At displayet lyser og én radiator bliver varm, er derfor ikke den dokumentation du skal efterspørge. Bed om rapporten og få eventuelle mangler eller udestående indstillinger beskrevet.

For nyinstallation i et eksisterende hus skal varmepumpens elforbrug måles hvis det overstiger 3.000 kWh om året. En eventuel elpatron skal have timetæller eller elmåler. BR18 har en særskilt undtagelse for udvidelse af et eksisterende anlæg, eksempelvis til en tilbygning. Spørg hvad målerne registrerer, hvor du aflæser dem, og hvordan du skelner elpatronens drift fra resten af anlægget.

Hvilke papirer skal du have ved aflevering?

Bygningsreglementet kræver at der foreligger en drifts- og vedligeholdelsesmanual før ibrugtagning. Den skal blandt andet vise placeringen af installationer der kræver vedligeholdelse, samt hvordan og hvor ofte arbejdet skal udføres. Bed om materiale for det færdige anlæg i dit hus, ikke kun en stak generelle produktbrochurer.

  • Gennemgang ved anlægget. Få vist normal betjening, aflæsninger og fremgangsmåden ved fejl. Skriv kontaktperson og telefonnummer i din egen driftsmappe.
  • En samlet dokumentmappe. Bed om arbejdsbeskrivelse, modelnumre, tegninger, manualer, afprøvningsrapport, faktura og garantibetingelser.

Aftal hvem der hjælper med at få den nye varmekilde registreret korrekt i BBR, og kontrollér oplysningerne efter ændringen. BBR-registrering og installationens tekniske dokumentation er to forskellige ting. Gem også dokumenter som skal bruges til en eventuel tilskudsudbetaling, og følg fristen i dit tilsagn.

Bed om en konkret plan for service og vedligeholdelse. Spørg hvilke kontroller du selv skal udføre, hvilke der kræver fagfolk, og hvilke betingelser der følger med garantien. Aftal hvordan du får hjælp hvis varmefordelingen ikke fungerer som aftalt. Undgå at ændre flere indstillinger på én gang før problemet er beskrevet for installatøren.

Hvordan følger du op efter opstart?

Aftal allerede ved bestillingen hvordan en opfølgning foregår. Bed om en dato eller en tydelig anledning til kontakt, eksempelvis at bestemte rum ikke bliver varme ved den aftalte indstilling. Skriv ned hvilke oplysninger leverandøren vil have fra dig. Det kan være rumtemperaturer, displayets fejlmeddelelse og de aflæsninger du er blevet vist, ikke egne indgreb i anlægget.

Lav en enkel log med dato, vejr, oplevet komfort og eventuelle ændringer som installatøren foretager. Spørg hvordan du gemmer oplysninger hvis anlægget betjenes via en app, og hvem der har adgang til at ændre indstillinger på afstand. Få også forklaret hvordan almindelig betjening fungerer uden appen. Du bør kunne finde den praktiske hjælp i den udleverede vejledning.

Saml eventuelle mangler i én skriftlig liste med billeder og henvisning til arbejdsbeskrivelsen. Bed leverandøren svare på hver post og foreslå en dato for udbedring. Skeln mellem et spørgsmål om betjening, en aftalt opfølgning og et arbejde som ikke er afsluttet. Så får du en konkret samtale om løsningen frem for blot at konstatere at varmepumpen kører anderledes end det gamle fyr.

Sådan er forløbet beskrevet

Vores proces er en redaktionel oversigt over opgaver og spørgsmål ved en installation. Den erstatter ikke projektering eller fabrikantens vejledning. Lovkrav kommer fra BR18 og Sikkerhedsstyrelsen; tilskudsforløbet følger Energistyrelsens vejledning. Vi bruger ingen antaget montagetid eller konstruerede delpriser. Læs om kildevalg og adskilt kontrol i vores redaktionelle metode.

Ofte stillede spørgsmål

Må jeg selv montere en varmepumpe?

Du må ikke selv udføre arbejde der kræver autorisation. Aftal arbejdsdelingen med leverandøren inden du påtager dig forberedelser som fundament eller gennemføringer. En monoblok gør ikke el- og brugsvandsarbejde frit.

Hvor lang tid er huset uden varme under monteringen?

Få perioden uden varme og varmt vand skrevet særskilt ind i tidsplanen. Den skal knyttes til det konkrete arbejde og til forberedelserne inden det gamle anlæg kobles fra. Aftal en løsning hvis arbejdet bliver forsinket.

Skal installatøren være VE-godkendt?

Nej, VE-godkendelsesordningen blev nedlagt 1. juli 2025, og godkendelsen er ikke længere et tilskudskrav. De relevante autorisationer og kvalifikationer til de enkelte installationsopgaver er stadig nødvendige.

Kan jeg bestille varmepumpen før jeg søger tilskud?

En bindende aftale eller et påbegyndt køb eller installationsarbejde udelukker støtte fra Varmepumpepuljen. Undersøg derfor betingelserne og vent på tilsagn før du forpligter dig og sætter projektet i gang. Et uforpligtende løsningsforslag er ikke det samme som en bestilling.

Hvad skal jeg kontrollere ved afleveringen?

Bed om dokumentation for funktionsafprøvning og indregulering samt en drifts- og vedligeholdelsesmanual. Få vist betjeningen og aftal hvem du kontakter ved fejl. Følg også op på BBR-oplysninger og eventuelle dokumenter til tilskuddet.
